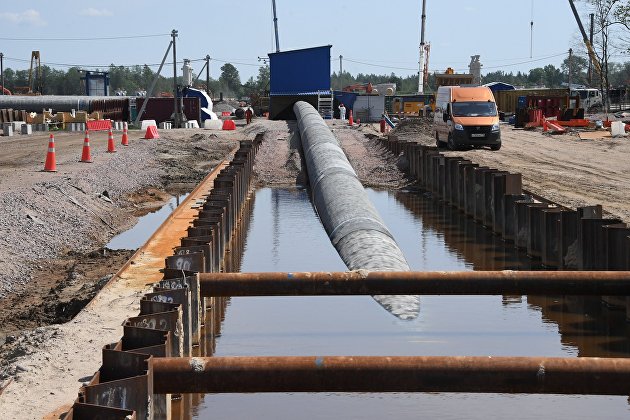

«На 31 марта уложено 2339 км (из 2460 км) или 95% газопровода «Северный поток-2». Осталось уложить около 121 км (5%) от общей протяжённости газопровода», — произнесли в Nord Stream 2 AG.
По данным Nord Stream 2 AG, в конце января недостроенными оставались приблизительно 148 километров газопровода из общей протяженности двух его ниток в 2460 километров — в водах Дании оставалось уложить 120 км, и около 28 километров в водах Германии.
